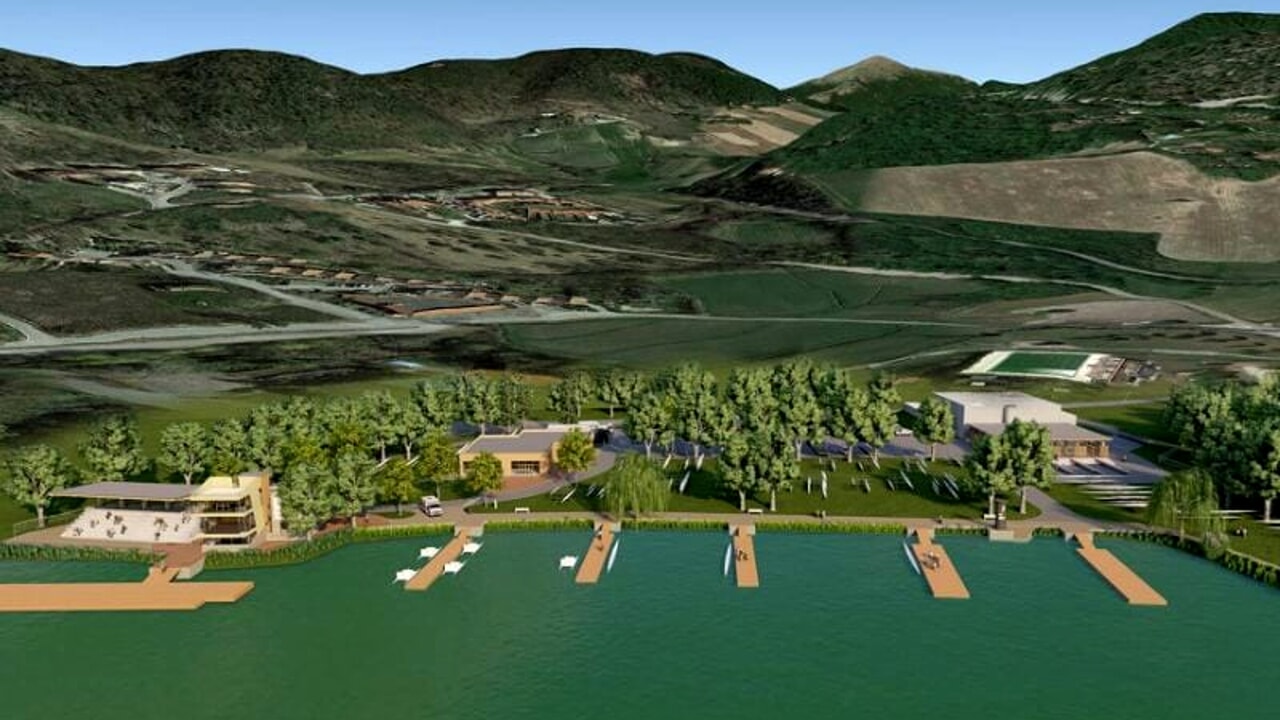

Completamento e potenziamento del centro nautico D'Aloja a Piediluco

Dettagli della pagina informativa

L'intervento è finalizzato a rendere l’impianto sportivo di Piediluco per il canottaggio adeguato a ospitare eventi sportivi di rilevanza internazionale

Tempo di lettura:

3 min

Piediluco

Descrizione

L’intervento, finanziato con 4.400.000 di euro nell’ambito del PNRR (Missione 5 Componente 2 linea d’intervento 3.1) è finalizzato a riqualificare e rendere funzionale l’impianto sportivo di Piediluco già esistente per il canottaggio per lo svolgimento di eventi sportivi di rilevanza internazionale. L’obiettivo è rendere il centro sportivo competitivo e farne un punto di riferimento per la pratica sportiva del canottaggio, sfruttando le condizioni particolarmente favorevoli che offre il lago.
Gli interventi riguarderanno in particolare: la sede del centro federale con la tettoia del rimessaggio barche, con l'abbattimento e la ricostruzione senza significativa alterazione di sagoma e volumetria; la realizzazione di un’area rimessaggio barche; la realizzazione di un’officina (attualmente ubicata nel circolo canottieri); la realizzazione dei servizi igienici; la realizzazione del tetto-giardino; la realizzazione di una tettoia esterna per montaggio barche;
il circolo Canottieri Piediluco con l'abbattimento e ricostruzione senza alterazione di sagoma e volumetria; realizzazione di spazi ricettivi per buffet ed eventi; realizzazione di una palestra e spogliatoi per sportivi; il bar, con l’abbattimento e la ricostruzione con sagoma diversa e uguale volumetria. La tribuna con l’abbattimento parziale e la ricostruzione; l’ampliamento dei servizi igienici e locali deposito; la realizzazione nuova tettoia; la torre di arrivo, con un intervento di completamento architettonico e impiantistico; i pontili di imbarco e sbarco, con la sostituzione di tre pontili; i pontili per le premiazione, con la sostituzione; l’area da impegnare a parcheggio, con la realizzazione di un nuovo parcheggio e  l’installazione di pensiline con fotovoltaico; la seduta circolare, con l’abbattimento delle sedute esistenti, la realizzazione delle aree con palco in legno e sedute e la realizzazione percorso sensoriale; gli ancoraggi delle corsie con il completamento del campo di gara, la realizzazione dell’ancoraggio corsie e della revisione Sistema Albano.

Stato dell'intervento

  • Appalto integrato effettuato
  • Con DD 848 del 28/03/2023 effettuata l'aggiudicazione dell'appalto integrato per un importo di aggiudicazione pari ad € 2.832.304,05 (€ 2.652.093,09 lavori oltre € 77.806,65 per oneri della sicurezza non soggetti a ribasso € 102.404,31 per progettazione definitiva, esecutiva e coordinamento per la sicurezza in progettazione non soggetto a ribasso) oltre iva 10% sui lavori ed iva 22% e cassa professionale 4% su progettazione
  • In attesa dell'avvio dei lavori entro il mese di maggio 2024, è stato consegnato il progetto definitivo/esecutivo e indetta la conferenza dei servizi decisoria. Successivamente sono state richieste le integrazioni documentali della Regione Umbria per quanto riguarda i vincoli ambientali e le stesse sono state trasmesse in data 28/03/2024. In attesa di ricevere riscontro dalla Regione Umbria
  • Al 30.5.2024 in seguito alla chiusura della conferenza dei servizi si è in attesa dell'avvio dei lavori che dovrebbe avvenire entro il mese di giugno 2024
  • Affidati i lavori in data 13/06/2023 - durata 240 giorni a decorrere dalla data del verbale di consegna - Iniziata demolizione
  • Al 30.6.2024 si è in linea con il cronoprogramma PNRR
  • Al 31.08.2024 si è in linea con il cronoprogramma. Da segnalare: consegna parziale (prot. n°100988 del 13/06/2024  verbale di consegna parziale) - n. 2 “Circolo Canottieri Piediluco/Canotteria” - n. 5 “Torre di Arrivo solo in corrispondenza della parte posteriore dell’edificio (opposta al lago)
  • Al 30.09.2024 si è in linea con il cronoprogramma. Effettuata altra consegna parziale (verbale prot. 115149 del 18/09/2024: tettoia rimessaggio barche int.1; completamento torretta int. 5;  int. B seduta circolare; int.C campo di gara
  • Al 30/11/2024 si è in linea con il cronoprogramma, per il mese di marzo 2025 è prevista la conclusione degli interventi 2 e 5 e del rimessaggio barche. Stato di attuazione al 23% rispetto al totale del progetto

Link agli atti e ai procedimenti

Ultimo aggiornamento: 17/12/2024, 17:49

Quanto sono chiare le informazioni su questa pagina?

Valuta da 1 a 5 stelle la pagina

Grazie, il tuo parere ci aiuterà a migliorare il servizio!

Quali sono stati gli aspetti che hai preferito? 1/2

Dove hai incontrato le maggiori difficoltà? 1/2

Vuoi aggiungere altri dettagli? 2/2

Inserire massimo 200 caratteri
